Projekt architektoniczno-budowlany - Co musisz wiedzieć?

Iwo Urbański .

2 lipca 2026

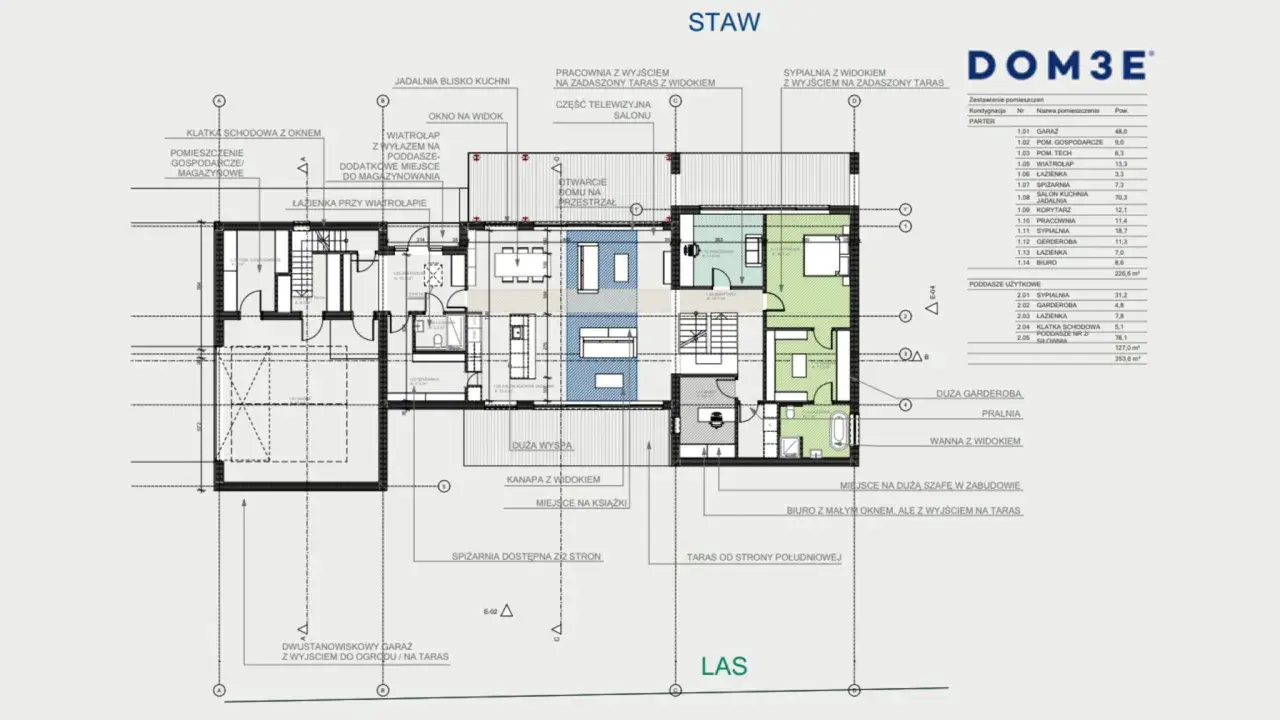

Projekt architektoniczno budowlany domu z tarasem i ogrodem. Widok piętra z pokojami i łazienkami.

Dokumentacja budynku nie zaczyna się od wizualizacji, tylko od decyzji, które później przesądzają o kosztach, terminach i tym, czy urząd w ogóle zaakceptuje inwestycję. Projekt architektoniczno-budowlany pokazuje układ przestrzenny, formę obiektu, sposób jego użytkowania i podstawy do posadowienia na działce, więc w praktyce jest jednym z najważniejszych elementów całego procesu. W tym artykule wyjaśniam, co dokładnie obejmuje, kiedy jest potrzebny, czego nie powinno w nim zabraknąć i jak nie wpaść w typowe pułapki przy budynkach mieszkalnych i usługowych.

Najważniejsze informacje, które warto mieć przed złożeniem dokumentacji

  • Projekt budowlany składa się dziś z trzech części: zagospodarowania działki lub terenu, części architektoniczno-budowlanej i projektu technicznego.
  • Do urzędu trafiają zasadniczo dwa pierwsze elementy, a rozwiązania konstrukcyjne pozostają w projekcie technicznym.
  • Przy większości budynków nadal potrzebujesz pozwolenia na budowę, ale część inwestycji można realizować na zgłoszenie.
  • W dokumentacji dla budynku liczą się nie tylko rysunki, ale też geotechnika, sposób posadowienia i zgodność z planem miejscowym albo warunkami zabudowy.
  • Gotowy projekt bywa tańszy, ale zawsze wymaga sprawdzenia i dopasowania do konkretnej działki.
  • Najwięcej problemów rodzą nie braki formalne, tylko niespójność między projektem, działką i realnymi warunkami gruntu.

Po co rozdziela się dokumentację budynku na kilka części

Ja patrzę na ten podział jak na sposób rozdzielenia dwóch różnych porządków: tego, co ma zatwierdzić urząd, i tego, co ma rozwiązać projektant oraz konstruktor. W praktyce projekt budowlany obejmuje dziś projekt zagospodarowania działki lub terenu, część architektoniczno-budowlaną oraz projekt techniczny, a organ administracji sprawdza przede wszystkim dwa pierwsze elementy. To ważne, bo wiele osób nadal oczekuje, że w jednym pakiecie dostanie całą dokumentację wykonawczą. Tak już nie działa proces dla nowych budynków.

Taki układ ma sens. Urząd ma ocenić zgodność inwestycji z przepisami, planem miejscowym albo warunkami zabudowy, natomiast rozwiązania konstrukcyjne, instalacyjne i detale wykonawcze trafiają do osobnego opracowania. Dla inwestora oznacza to mniej chaosu na etapie decyzji administracyjnej, ale też większą odpowiedzialność za spójność między częściami projektu. Jeśli architekt i konstruktor pracują nieskładnie, poprawki zwykle wracają później i są droższe niż na początku. Skoro to jasne, trzeba wiedzieć, kiedy taki pakiet dokumentów jest w ogóle wymagany.

Kiedy przy budynku potrzebny jest taki pakiet dokumentów

Zasadą jest pozwolenie na budowę, a wyjątki trzeba czytać ostrożnie. Dla części inwestycji wystarczy zgłoszenie, a dla nielicznych nie jest potrzebne ani pozwolenie, ani zgłoszenie. W praktyce przy budynkach mieszkalnych najczęściej wchodzimy w jedną z dwóch dróg: pozwolenie albo zgłoszenie z projektem. Jeśli ktoś planuje zwykły dom, nie powinien zakładać z góry, że formalności będą symboliczne.

Rodzaj inwestycji Najczęstsza ścieżka Co to oznacza w praktyce
Standardowy budynek mieszkalny lub usługowy Pozwolenie na budowę Składasz projekt z wymaganymi załącznikami i czekasz na decyzję urzędu.
Wybrane budynki, dla których przepisy dopuszczają zgłoszenie Zgłoszenie z projektem Dokumentacja jest podobna, ale tryb administracyjny jest uproszczony.
Wolno stojący, nie więcej niż dwukondygnacyjny dom jednorodzinny do 70 m2 na własne potrzeby Zgłoszenie z projektem Można zacząć budowę po doręczeniu zgłoszenia organowi, bez czekania 21 dni na sprzeciw.

Według GUNB, w przypadku zgłoszenia z projektem inwestor dołącza projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany, a forma papierowa to zwykle trzy egzemplarze. Przy wątpliwościach co do trybu najlepiej nie zgadywać, tylko sprawdzić to jeszcze przed zamówieniem dokumentacji. Ja zawsze traktuję ten etap jako filtr: lepiej wyjaśnić status inwestycji na początku niż poprawiać komplet już po złożeniu. Gdy już wiadomo, że projekt będzie potrzebny, najważniejsze staje się to, co dokładnie ma się w nim znaleźć.

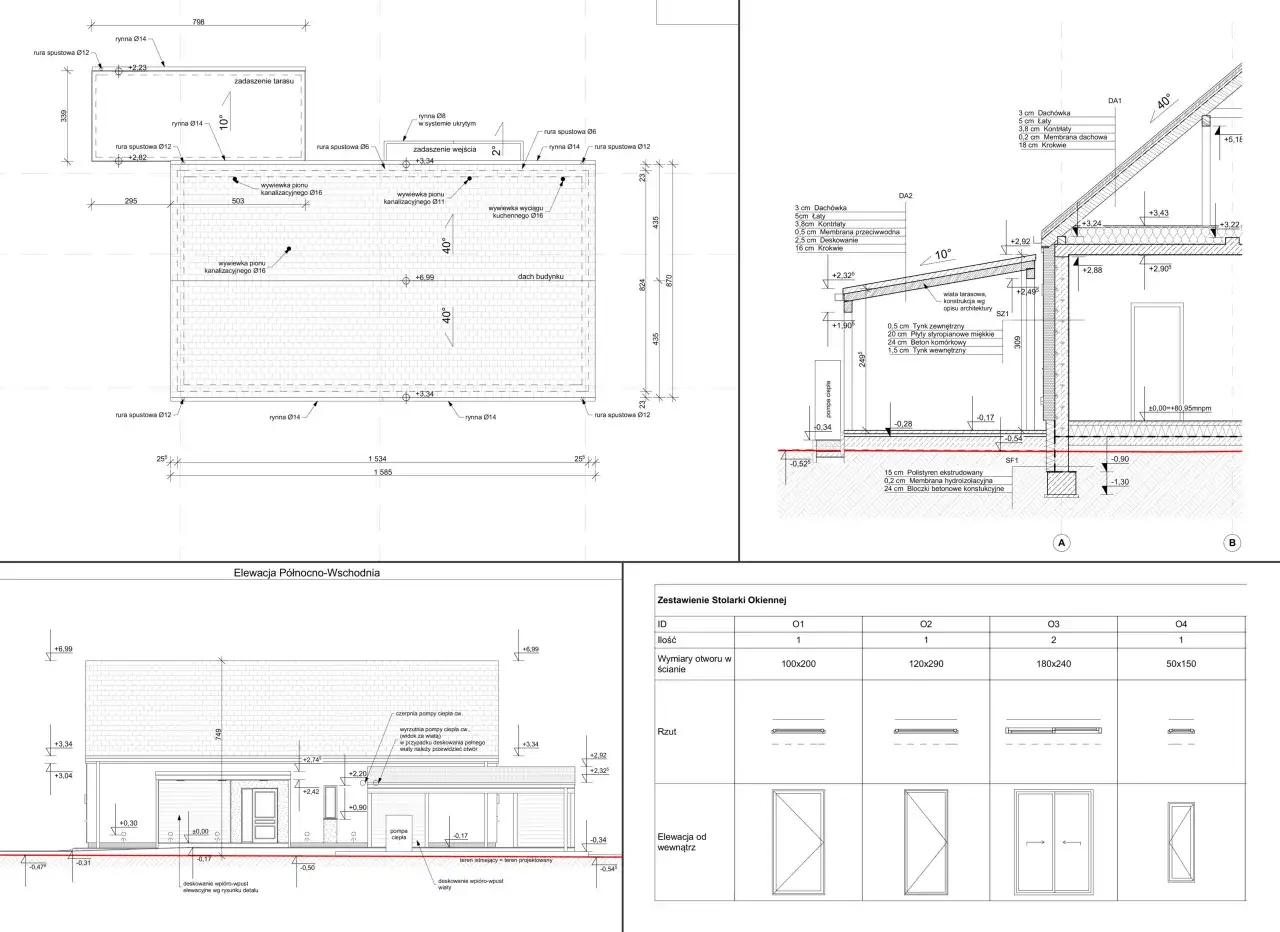

Projekt architektoniczno budowlany: przekrój i elewacje budynku z zestawieniem stolarki okiennej.

Co musi pokazywać część architektoniczno-budowlana

Ta część dokumentacji ma opisywać budynek w sposób, który pozwala ocenić jego formę, funkcję i relację z działką. Nie chodzi więc o pełny detal wykonawczy, ale o zestaw informacji, który pokazuje, czy obiekt można legalnie i sensownie zrealizować w danym miejscu. GUNB wskazuje przy tym jasno, że część konstrukcyjna nie jest już tu przenoszona w całości, bo jej miejsce zajmuje projekt techniczny.

Element Co powinien pokazać Dlaczego to ważne
Układ przestrzenny Rozmieszczenie budynku i jego relację z działką oraz otoczeniem. To podstawowa odpowiedź na pytanie, czy obiekt da się w ogóle posadzić w danym miejscu.
Forma architektoniczna Bryłę, elewacje, gabaryty i ogólny wygląd zewnętrzny. Urząd sprawdza zgodność z planem, estetyką przewidzianą w przepisach i parametrami zabudowy.
Zamierzony sposób użytkowania Do czego budynek ma służyć i jak będzie zorganizowany funkcjonalnie. Inaczej ocenia się dom jednorodzinny, a inaczej obiekt usługowy czy wielorodzinny.
Opinia geotechniczna Warunki gruntowe i ich wpływ na posadowienie. To baza do dobrania fundamentów i ograniczenia ryzyka późniejszych zmian.
Informacja o sposobie posadowienia Ogólny sposób oparcia obiektu o grunt. Pokazuje, jak budynek będzie współpracował z podłożem.
Rzuty i przekroje Charakterystyczne poziomy i przekroje niezbędne do odczytania układu budynku. Bez tego projekt staje się zbyt ogólny, by ocenić go formalnie i praktycznie.

Według GUNB, nie trzeba już dołączać osobnego rzutu fundamentów do tej części dokumentacji. Ważniejsze jest pokazanie powiązania obiektu z podłożem w przekrojach i opisanie sposobu posadowienia. To jeden z punktów, przy których inwestorzy najczęściej mają stare oczekiwania, wynikające jeszcze z dawnych zasad. Ja traktuję to jako dobrą zmianę: mniej zbędnych rysunków w części urzędowej, więcej miejsca na to, co naprawdę musi zostać zweryfikowane. Mając jasny zakres, łatwiej przygotować komplet załączników bez późniejszych cofnięć.

Jak przygotować komplet do urzędu bez zbędnych poprawek

Jeżeli składany jest wniosek o pozwolenie na budowę, dołączasz projekt zagospodarowania działki lub terenu oraz część architektoniczno-budowlaną, a także inne dokumenty wymagane przepisami odrębnymi. W praktyce najczęściej chodzi jeszcze o oświadczenie o prawie do dysponowania nieruchomością na cele budowlane, decyzję o warunkach zabudowy, jeśli nie ma planu miejscowego, oraz odpowiednie uzgodnienia i opinie. Wniosek można złożyć papierowo albo elektronicznie, a system e-Budownictwo nadal ułatwia ten proces.

GUNB przypomina też, że przy kompletnym wniosku organ co do zasady wydaje decyzję w miesiąc, a w sprawie szczególnie skomplikowanej w dwa miesiące. Warto jednak pamiętać, że termin biegnie od momentu złożenia pełnej dokumentacji, a nie od chwili, gdy inwestor dopisze brakujący załącznik. Dlatego ja zawsze robię sobie prostą checklistę przed wysyłką:

  • czy projekt jest zgodny z planem miejscowym albo warunkami zabudowy,
  • czy działka i dojazd zostały pokazane bez sprzeczności z opisem,
  • czy załączono wymagane opinie i uzgodnienia,
  • czy prawo do dysponowania nieruchomością jest udokumentowane,
  • czy wersja papierowa i elektroniczna są spójne,
  • czy podpisy projektantów i osób sprawdzających są kompletne tam, gdzie są wymagane.

Gdy taki komplet jest dopięty, projekt przechodzi przez urząd znacznie sprawniej, a inwestor oszczędza sobie nerwowego dopytywania o kolejne braki. Z tego miejsca naturalnie pojawia się kolejne pytanie: czy lepiej wybrać projekt gotowy, czy zamawiać dokumentację od zera.

Gotowy projekt czy indywidualny projekt pod działkę

To jeden z najpraktyczniejszych wyborów przy budowie domu, ale też przy mniejszych budynkach usługowych. Gotowy projekt daje niższą cenę wejścia i szybszy start, ale nie zwalnia z adaptacji. Projekt indywidualny kosztuje więcej, za to może lepiej wykorzystać działkę, uwarunkowania gruntu i wymagania rodziny albo biznesu. Ja nie stawiałbym tych opcji jako lepszej i gorszej z definicji. Lepiej pytać: która z nich minimalizuje ryzyko poprawek.

Wariant Kiedy ma sens Plusy Minusy Typowe widełki w 2026
Projekt gotowy Przy standardowej działce i dość typowych potrzebach funkcjonalnych. Niższy koszt, szybki wybór, sprawdzony układ budynku. Wymaga adaptacji i bywa mniej elastyczny. Około 2 000-6 000 zł, a adaptacja zwykle 2 500-8 000 zł.
Projekt indywidualny Przy trudnej działce, nietypowej bryle lub konkretnych wymaganiach inwestora. Lepsze dopasowanie do terenu, planu i oczekiwań użytkowych. Wyższy koszt i dłuższy czas przygotowania. Często 12 000-40 000 zł i więcej dla domu jednorodzinnego; przy większych budynkach stawki rosną wyraźnie.

W praktyce gotowy projekt opłaca się tylko wtedy, gdy działka rzeczywiście nie wymusza większych zmian. Jeżeli teren jest wąski, ma spadek, trudny grunt albo specyficzne ograniczenia planistyczne, oszczędność na starcie potrafi zamienić się w kosztowne przeróbki. Dlatego przed wyborem patrzę nie na samą cenę projektu, ale na całość: adaptację, uzgodnienia i ryzyko zmian. A skoro o ryzyku mowa, najwięcej problemów rodzą zwykle bardzo podobne błędy.

Najczęstsze błędy, które wydłużają cały proces

Najbardziej kosztowne pomyłki nie wynikają z braku wiedzy, tylko z pośpiechu. Inwestor kupuje projekt, bo podoba mu się bryła, a dopiero później odkrywa, że działka ma inne ograniczenia, grunt wymaga mocniejszych rozwiązań albo plan miejscowy nie zgadza się z koncepcją. Taki scenariusz widziałem wiele razy i za każdym razem kończył się podobnie: poprawkami, nowymi uzgodnieniami i przesunięciem startu robót.

  • Mylenie części architektonicznej z techniczną i oczekiwanie, że jedna dokumentacja załatwi wszystko naraz.
  • Brak zgodności z planem miejscowym albo warunkami zabudowy, zwłaszcza w zakresie wysokości, kąta dachu i linii zabudowy.
  • Traktowanie badań gruntu jako dodatku, choć to one często decydują o kosztach fundamentów.
  • Założenie, że adaptacja projektu katalogowego jest tylko formalnością, a nie realną pracą projektową.
  • Niepełne uzgodnienia przyłączowe, pożarowe albo sanitarne tam, gdzie są potrzebne.
  • Rozbieżności między opisem, rysunkami i danymi we wniosku.

Najbardziej podstępny błąd dotyczy działki: inwestor kupuje grunt, a dopiero potem sprawdza, czy jego wymarzony budynek da się tam sensownie wstawić. W realnym życiu to powinno działać odwrotnie. Jeśli projekt wymaga zbyt wielu obejść już na etapie papierów, zwykle jest to sygnał, że działka albo koncepcja nie są dobrze dopasowane. Zanim więc klikniesz „wyślij”, sprawdziłbym jeszcze kilka rzeczy jeden po drugim.

Przed wysyłką sprawdziłbym jeszcze te rzeczy

  • czy inwestycja ma jasną podstawę planistyczną i nie wymaga dodatkowej interpretacji urzędu,
  • czy bryła budynku nie wychodzi poza parametry zapisane w planie albo decyzji WZ,
  • czy przekroje pokazują właściwy poziom terenu i sposób posadowienia,
  • czy układ funkcjonalny odpowiada rzeczywistemu sposobowi użytkowania obiektu,
  • czy dokumentacja jest spójna w wersji papierowej i elektronicznej,
  • czy projektant oraz ewentualny sprawdzający podpisali to, co faktycznie wymaga podpisu.

W budynkach największe oszczędności daje nie cięcie na projekcie, tylko dobra decyzja na początku: właściwa działka, sensowny układ i dokumentacja dopasowana do realnych warunków gruntu. Jeśli inwestycja ma przejść spokojnie od koncepcji do budowy, traktuję projekt nie jako formalność, ale jako test wykonalności całego pomysłu. To właśnie on pokazuje, czy dom, budynek usługowy albo inny obiekt ma szansę wejść w realizację bez kosztownych korekt po drodze.

FAQ - Najczęstsze pytania

Projekt architektoniczno-budowlany to kluczowa część dokumentacji budowlanej, która określa układ przestrzenny, formę obiektu, sposób jego użytkowania oraz podstawy posadowienia na działce. Jest niezbędny do uzyskania pozwolenia na budowę lub zgłoszenia inwestycji.
Obecnie projekt budowlany składa się z trzech głównych części: projektu zagospodarowania działki lub terenu, części architektoniczno-budowlanej oraz projektu technicznego. Do urzędu składane są zazwyczaj dwie pierwsze części.
Zasadą jest pozwolenie na budowę dla większości budynków mieszkalnych i usługowych. Zgłoszenie z projektem jest możliwe dla wybranych inwestycji, np. domów jednorodzinnych do 70 m² na własne potrzeby, co upraszcza procedury administracyjne.
Ta część dokumentacji musi pokazywać układ przestrzenny, formę architektoniczną, zamierzony sposób użytkowania, opinię geotechniczną, informację o sposobie posadowienia oraz rzuty i przekroje. Nie zawiera już pełnej części konstrukcyjnej, która jest w projekcie technicznym.
Gotowy projekt jest tańszy i szybszy, ale wymaga adaptacji do konkretnej działki. Projekt indywidualny jest droższy i dłuższy w realizacji, ale lepiej dopasowany do specyfiki terenu i potrzeb inwestora, minimalizując ryzyko kosztownych poprawek.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

projekt architektoniczno budowlany projekt architektoniczno-budowlany co zawiera kiedy potrzebny projekt budowlany części projektu budowlanego
Autor Iwo Urbański
Iwo Urbański
Jestem Iwo Urbański, doświadczony analityk rynku nieruchomości z ponad dziesięcioletnim stażem w branży. Moja praca koncentruje się na dogłębnym badaniu trendów rynkowych oraz analizie danych, co pozwala mi na dostarczanie rzetelnych i aktualnych informacji. Specjalizuję się w ocenie wartości nieruchomości oraz w analizie inwestycji, co umożliwia mi oferowanie unikalnego spojrzenia na dynamicznie zmieniający się rynek. Moim celem jest uproszczenie skomplikowanych zagadnień związanych z nieruchomościami, aby każdy mógł zrozumieć kluczowe aspekty inwestycji. Wierzę, że obiektywna analiza i dokładne sprawdzanie faktów są fundamentami zaufania, jakie buduję w relacji z moimi czytelnikami. Dążę do tego, aby dostarczać wartościowe treści, które pomogą w podejmowaniu świadomych decyzji dotyczących nieruchomości.
Komentarze (0)
Dodaj komentarz
