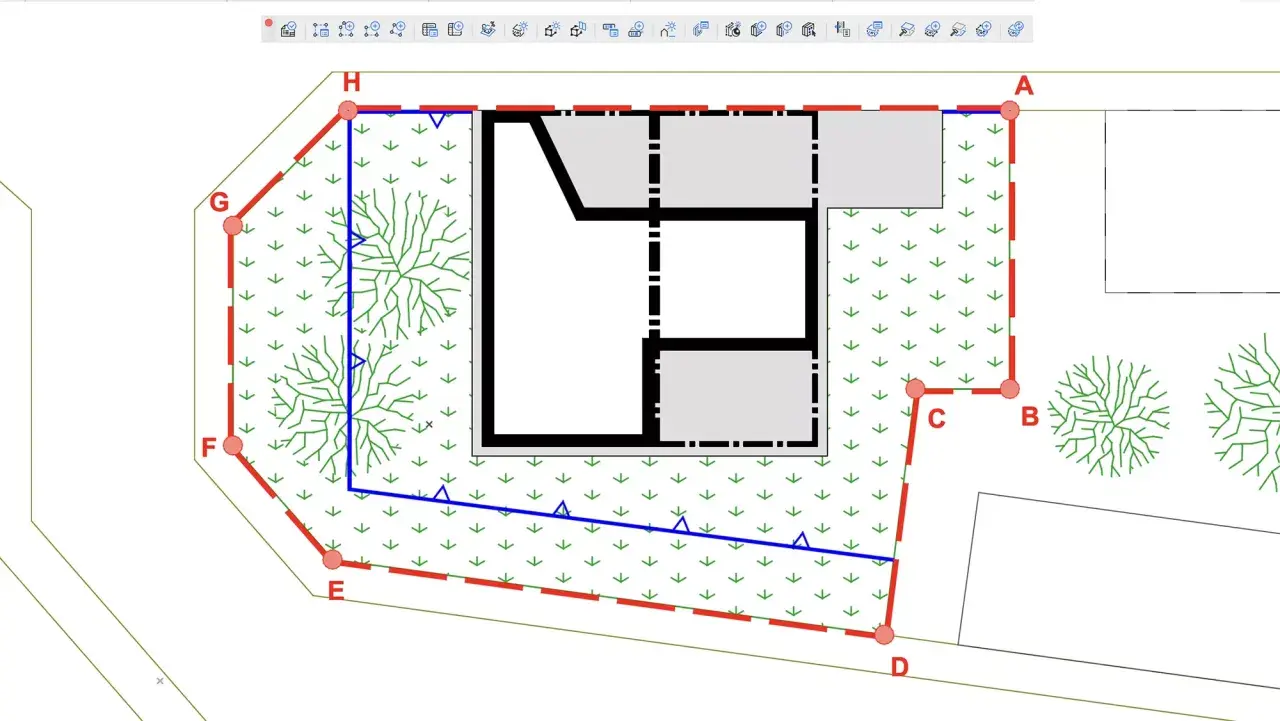

Przy planowaniu budowy najwięcej problemów nie sprawiają same mury, tylko to, co dzieje się wokół domu: dojazd, media, spadki terenu, odwodnienie i zgodność z przepisami. Właśnie temu służy projekt zagospodarowania terenu, który często decyduje o tym, czy działka jest naprawdę wygodna do zabudowy, czy tylko dobrze wygląda na ogłoszeniu. W tym artykule pokazuję, co powinno się w nim znaleźć, kto go przygotowuje, ile kosztuje i jak uniknąć błędów, które później podnoszą koszt całej inwestycji.
Najważniejsze rzeczy do sprawdzenia przed zleceniem dokumentacji
- To nie jest ozdobny załącznik, tylko praktyczny dokument pokazujący, jak inwestycja ma działać na konkretnej działce.
- Bez aktualnej mapy do celów projektowych projektant pracuje na założeniach, a nie na stanie faktycznym gruntu.
- W części opisowej i rysunkowej trzeba pokazać m.in. granice działki, obiekty, dojazd, media, zieleń, spadki terenu i ograniczenia formalne.
- Najwięcej błędów wynika z pominięcia MPZP lub decyzji WZ, stref ochronnych, granic i uzbrojenia terenu.
- Koszt rośnie przede wszystkim przy trudnej działce, niejasnych granicach, dodatkowych uzgodnieniach i zmianach koncepcji.
- Przed zakupem gruntu warto sprawdzić, czy da się na nim sensownie ustawić dom, podjazd, przyłącza i odwodnienie.
Kiedy ta dokumentacja jest potrzebna i co naprawdę sprawdza
W praktyce traktuję ten dokument jak test działki: pokazuje, czy na gruncie da się zbudować dom bez improwizacji, czy trzeba od razu liczyć się z przesunięciem budynku, dodatkowymi uzgodnieniami albo zmianą układu zjazdu. To jedna z części projektu budowlanego i najczęściej pojawia się przy pozwoleniu na budowę, ale jej rola nie kończy się na formalności. Dobrze przygotowany materiał odpowiada na bardzo konkretne pytania: gdzie stanie obiekt, jak będzie obsłużony komunikacyjnie, którędy pójdą media, co trzeba uwzględnić przy odprowadzaniu wód opadowych i czy inwestycja mieści się w ograniczeniach wynikających z planu miejscowego albo decyzji o warunkach zabudowy.
Na działkach kupowanych pod dom jednorodzinny ten etap bywa niedoceniany. A szkoda, bo właśnie wtedy wychodzi, czy parcela ma sensowny front, czy wjazd nie będzie zbyt ciasny, czy zostaje miejsce na śmietnik, zbiornik, pompę ciepła, taras i ogród. W przypadku inwestycji etapowych dokument powinien pokazać też kolejność realizacji, żeby dało się użytkować już wykonane części zgodnie z przeznaczeniem. Im wcześniej to sprawdzisz, tym mniej przykrych niespodzianek po zakupie gruntu.
| Situacja | Co to oznacza w praktyce | Na co zwrócić uwagę |
|---|---|---|
| Nowy dom jednorodzinny | Trzeba pokazać usytuowanie budynku, dojazd, media i odwodnienie | Czy dom mieści się w odległościach od granic i czy zostaje miejsce na komunikację |
| Działka bez MPZP | Układ trzeba dopasować do decyzji o warunkach zabudowy | Czy parametry planowanej zabudowy są zgodne z warunkami wydanymi przez gminę |
| Inwestycja etapowa | Trzeba opisać kolejność realizacji i części terenu | Czy obiekty da się użytkować po kolei bez przebudowy wszystkiego od nowa |
| Teren z ograniczeniami | Projekt musi uwzględnić strefy ochronne, konserwatorskie albo górnicze | Czy lokalizacja domu nie wchodzi w kolizję z zakazami lub dodatkowymi uzgodnieniami |
Żeby sensownie ocenić taki materiał, trzeba wiedzieć, z czego dokładnie się składa. I właśnie od tego przechodzę do najważniejszej części dokumentacji.

Co musi się znaleźć w części opisowej i rysunkowej
Gdy analizuję taki materiał, zawsze rozdzielam go na dwa poziomy: opis i rysunek. Pierwszy tłumaczy, co i dlaczego ma powstać, drugi pokazuje, czy to naprawdę da się zmieścić na działce bez kolizji z granicami, mediami i przepisami. Właśnie tu najłatwiej odróżnić rzetelny projekt od zestawu ładnych, ale mało użytecznych schematów.
Część opisowa
To miejsce na logikę całej inwestycji. W dobrze przygotowanym opisie powinny się znaleźć informacje o przedmiocie zamierzenia, stanie istniejącym działki, projektowanym zagospodarowaniu, układzie komunikacyjnym, sposobie dostępu do drogi publicznej, sposobie odprowadzania lub oczyszczania ścieków, parametrach sieci i urządzeń uzbrojenia terenu, układzie zieleni oraz ograniczeniach wynikających z przepisów i decyzji administracyjnych. Dochodzą do tego dane o ochronie przeciwpożarowej, ewentualnej ochronie konserwatorskiej, wpływie eksploatacji górniczej oraz informacja o obszarze oddziaływania obiektu.
To właśnie w opisie widać, czy projektant naprawdę przeanalizował działkę, czy tylko przepisał standardowy szablon. Jeśli działka ma spadek, wysoki poziom wód, nietypowy dojazd albo sąsiedztwo objęte ochroną, ten fragment powinien to jasno pokazywać.
Przeczytaj również: Ile kosztuje wynajem przyczepy kempingowej? Ceny, które zaskakują
Część rysunkowa

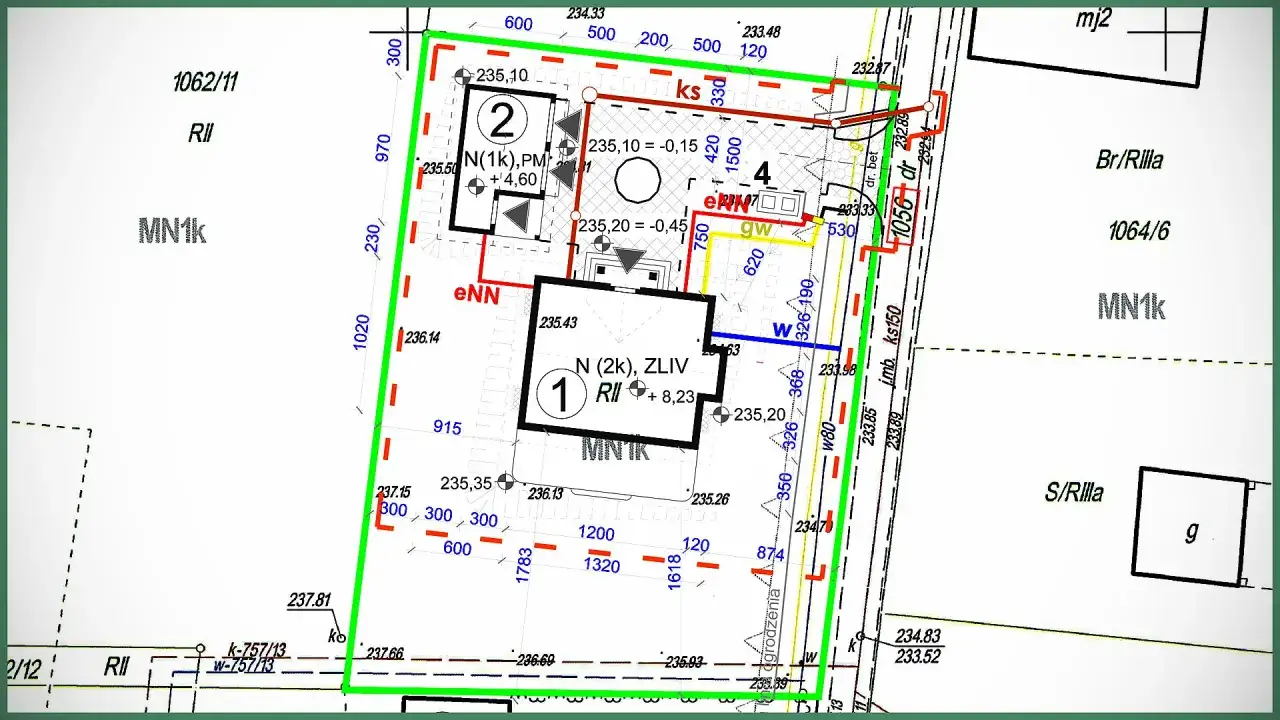

Rysunek jest bardziej bezlitosny niż opis, bo natychmiast pokazuje kolizje. Na aktualnej mapie do celów projektowych widać granice działki, usytuowanie obiektów, odległości od granic, wejścia i wjazdy, rzędne terenu istniejącego i projektowanego, układ komunikacji wewnętrznej, zieleń, drogi pożarowe oraz przebieg sieci i przyłączy, jeśli wchodzą w zakres opracowania. Dla zwykłych inwestycji skala nie powinna być mniejsza niż 1:500, a dla inwestycji liniowych 1:1000, bo inaczej projekt traci czytelność.
W praktyce dobrze wykonany rysunek pokazuje też zasięg nakazów, ograniczeń i uwarunkowań oraz to, czy planowana zabudowa mieści się w wymaganych odległościach. Jeżeli coś trzeba rozbić na dodatkowe arkusze, robi się to po to, żeby czytelność była lepsza, a nie po to, żeby ukryć szczegóły. Gdy ten etap jest domknięty, można przejść do samego procesu przygotowania bez zbędnych poprawek.
| Element | Co pokazuje | Dlaczego jest ważny |
|---|---|---|
| Mapa do celów projektowych | Aktualny podkład geodezyjny działki | Bez niej projekt łatwo rozmija się ze stanem faktycznym |
| Część opisowa | Stan działki, ograniczenia, media, komunikację i warunki formalne | Pomaga ocenić zgodność inwestycji z przepisami |
| Część rysunkowa | Usytuowanie budynku, odległości, zieleń, drogi, sieci, rzędne | Pokazuje, czy układ naprawdę działa na konkretnym terenie |
| Informacja o obszarze oddziaływania | Zasięg wpływu inwestycji na otoczenie | Ma znaczenie przy procedurze administracyjnej i sąsiedztwie działki |
Im lepiej te elementy są zebrane na starcie, tym mniej kosztują poprawki. To prowadzi wprost do pytania, jak wygląda sam proces przygotowania dokumentacji w praktyce.
Jak powstaje dokumentacja bez zbędnych poprawek
Najlepsze opracowania nie zaczynają się od rysowania domu, tylko od sprawdzenia ograniczeń. Z mojego punktu widzenia to właśnie etap analizy decyduje o tym, czy później dokument przejdzie bez nerwów, czy będzie wracał do poprawy po każdym kolejnym uzgodnieniu. Na trudniejszej działce jedna pomyłka potrafi uruchomić cały łańcuch zmian.
- Sprawdzenie MPZP albo decyzji WZ - najpierw trzeba wiedzieć, co w ogóle wolno zbudować, jaka jest linia zabudowy, jaka wysokość jest dopuszczalna i ile powierzchni biologicznie czynnej trzeba zostawić.
- Zamówienie aktualnej mapy geodezyjnej - to punkt wyjścia dla całego opracowania. Jeśli mapa jest nieaktualna, projektant może przegapić nową sieć, zmianę granicy albo rzeczywisty przebieg uzbrojenia.
- Analiza działki i gruntu - sprawdza się kształt parceli, spadek, dojazd, istniejące obiekty, drzewa, a przy trudniejszych gruntach także warunki geotechniczne.
- Ułożenie funkcji na terenie - trzeba sensownie rozmieścić budynek, podjazd, wejście, śmietnik, taras, miejsce na media, ewentualny zbiornik i strefę zieleni.
- Przygotowanie rysunku i opisu - to moment, w którym wszystko musi się spiąć: odległości, poziomy, komunikacja, odwodnienie, ograniczenia i wymagania przeciwpożarowe.
- Koordynacja z resztą projektu budowlanego - PZT nie może żyć osobno. Jeśli wprowadzasz zmianę w usytuowaniu budynku, zwykle trzeba sprawdzić, czy nie wymusza to korekt w innych częściach dokumentacji.
W praktyce najbardziej opłaca się przesuwać budynek, podjazd albo przyłącza na etapie koncepcji, a nie wtedy, gdy wszystko jest już niemal gotowe. Gdy ta kolejność jest zachowana, szybciej da się też policzyć koszty i terminy.
Ile to kosztuje i co najczęściej wydłuża termin
Ceny zależą od lokalizacji, wielkości działki, stopnia skomplikowania terenu i tego, czy masz już gotowy projekt domu, czy dopiero zaczynasz od zera. Najtańszy scenariusz to zwykle prosta parcela z czytelnym dostępem do mediów i bez dodatkowych uzgodnień. Najdroższy - działka z trudnym spadkiem, niejasnymi granicami, kolizjami sieci albo ochroną konserwatorską, gdzie jedna poprawka uruchamia kolejne.
| Pozycja | Orientacyjny koszt w 2026 | Co zwykle podnosi cenę |
|---|---|---|
| Mapa do celów projektowych | około 800-2500 zł | Duża działka, rozproszone uzbrojenie, trudniejszy dostęp do danych geodezyjnych |
| Cała dokumentacja domu jednorodzinnego, w której ta część jest tylko jednym z elementów | około 6000-20000 zł | Adaptacja projektu gotowego, nietypowa parcela, dodatkowe uzgodnienia i poprawki |
| Dodatkowe badania i korekty | od kilkuset złotych wzwyż | Geotechnika, zmiana koncepcji, doprecyzowanie granic albo sieci na działce |
Termin najczęściej wydłuża się nie przez sam rysunek, ale przez brak danych wejściowych. Jeśli trzeba czekać na mapę, doprecyzowanie granic, warunki przyłączeniowe albo poprawki po analizie gruntu, cały harmonogram zaczyna się rozjeżdżać. Na rynku działek w Warszawie i okolicach widzę to szczególnie często: pozornie prosta parcela po dokładnym sprawdzeniu wymaga większej liczby uzgodnień, niż sugeruje ogłoszenie.
Skoro koszty i terminy są już jasne, warto zobaczyć, gdzie inwestorzy najczęściej popełniają błędy. To właśnie tam uciekają pieniądze.
Najczęstsze błędy na działkach i gruntach
Najdroższe pomyłki zwykle nie wynikają z jednego wielkiego problemu, tylko z kilku drobnych zaniedbań, które sumują się później w kosztowną korektę projektu. Na działce wąskiej, z dojazdem od złej strony albo na terenie ze spadkiem nawet niewielki błąd może oznaczać przesunięcie domu, zmianę układu podjazdu albo konieczność przebudowy przyłączy.
| Błąd | Skutek | Dlaczego to boli budżet |
|---|---|---|
| Zakup działki bez sprawdzenia MPZP albo decyzji WZ | Planowana zabudowa może wymagać zmian albo nie przejść formalnie | Projekt trzeba przerabiać, a czasem zmieniać całą koncepcję |
| Oparcie się na nieaktualnej mapie | Kolizje z siecią, ogrodzeniem albo realnym przebiegiem granic | Poprawki geodezyjne i projektowe pojawiają się już po starcie prac |
| Ignorowanie spadku i odwodnienia | Problemy z podjazdem, zalewaniem i niwelacją terenu | Roboty ziemne szybko robią się droższe niż sama dokumentacja |
| Pominięcie stref ochronnych, konserwatorskich lub górniczych | Ograniczenia lokalizacji obiektu albo konieczność dodatkowych uzgodnień | Każde uzgodnienie to czas, papierologia i ryzyko nowej wersji projektu |
| Zbyt mało miejsca na media i komunikację | Ciasny podjazd, trudny serwis i niewygodna eksploatacja | Później płaci się za kompromisy w codziennym użytkowaniu |
Największy błąd to traktowanie działki jak pustej kartki. Grunt ma swoje ograniczenia, a projekt ma je uwzględnić, nie przykrywać. Z tego właśnie powodu przed zakupem warto przejść jeszcze jedną, prostą, ale bardzo skuteczną checklistę.
Co sprawdzam przed zakupem działki, żeby nie przepalić budżetu
To jest lista, którą sam przechodzę zanim w ogóle myślę o zleceniu dokumentacji. Nie chodzi o formalizm, tylko o odfiltrowanie parceli, które wyglądają dobrze na zdjęciu, ale później generują nieproporcjonalnie wysokie koszty. Na rynku gruntów okolice Warszawy potrafią być pod tym względem bezlitosne: ładna lokalizacja nie zawsze oznacza wygodną zabudowę.
- MPZP albo decyzję WZ - bez tego nie wiadomo, co wolno zbudować i jakie parametry będą obowiązywać.
- Wymiary i kształt działki - sprawdzam szerokość frontu, głębokość, możliwość ustawienia domu i sensownego podjazdu.
- Dojazd do drogi publicznej - ważne jest nie tylko to, czy droga istnieje, ale też czy dostęp jest prawnie i praktycznie pewny.
- Media w pobliżu - im dalej od przyłączy, tym wyższy koszt i większe ryzyko komplikacji.
- Spadek, grunt i woda - na działkach z nachyleniem albo słabym podłożem od razu rosną koszty robót ziemnych i odwodnienia.
- Strefy ochronne i ograniczenia - ochronę konserwatorską, teren górniczy, linie energetyczne, rowy, drzewa do zachowania trzeba sprawdzić zanim podpiszesz umowę.
- Miejsce na przyszłą eksploatację - śmieci, serwis, dostawy, ogród, zbiorniki i ewentualna rozbudowa też potrzebują przestrzeni.
Jeśli te punkty są jasne jeszcze przed zakupem, dokumentacja powstaje szybciej i z mniejszą liczbą niespodzianek. Właśnie tak odróżniam atrakcyjnie wycenioną działkę od gruntu, który na końcu okazuje się najdroższy w całej inwestycji.
