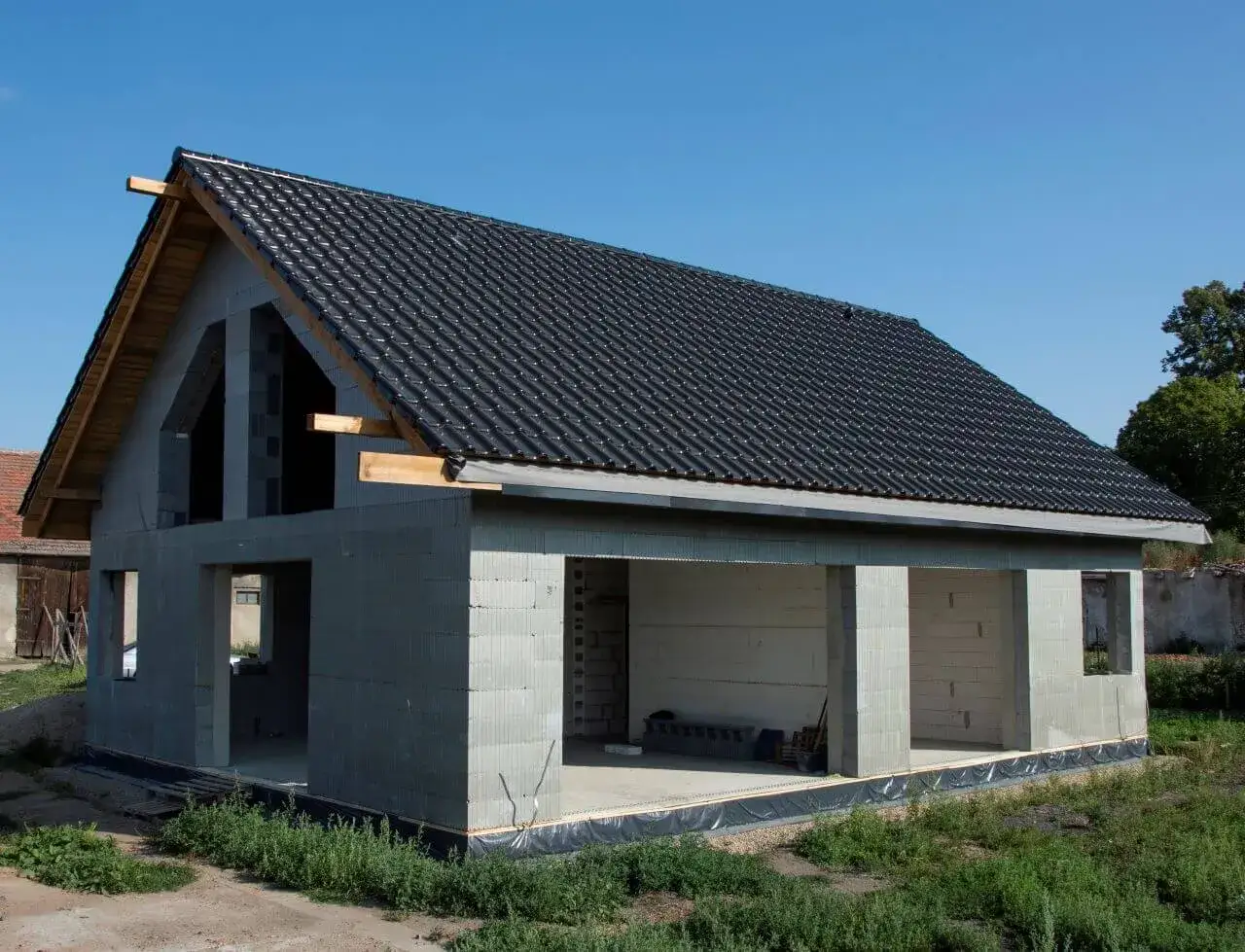

Najwięcej błędów i nieporozumień przy budowie domu nie zaczyna się przy wyborze farby, tylko znacznie wcześniej, gdy bryła dopiero powstaje. W praktyce stan surowy otwarty to moment, w którym widać już konstrukcję domu, ale nadal brakuje elementów, które zamykają budynek i przygotowują go do instalacji oraz wykończenia. Poniżej wyjaśniam, co dokładnie obejmuje ten etap, czego jeszcze nie ma, ile zwykle kosztuje i na co ja zwracam uwagę, żeby nie przepalić budżetu na poprawki.
Najważniejsze rzeczy, które trzeba wiedzieć przed oceną tego etapu
- To etap konstrukcyjny, w którym dom ma już bryłę, dach i podstawowe elementy nośne, ale wciąż nie jest zamknięty.
- W umowach i wycenach ten zakres trzeba doprecyzować, bo w praktyce bywa rozumiany szerzej albo wężej.
- Największe ryzyko to błędy konstrukcyjne, izolacyjne i wykonawcze, których naprawa później kosztuje najwięcej.
- W 2026 roku koszt dojścia do tego etapu zależy bardziej od bryły, technologii i regionu niż od samego metrażu z projektu.
- Jeśli porównujesz oferty, sprawdzaj nie tylko cenę, ale też to, czy obejmuje dach, obróbki, rynny, schody i transport.

Co naprawdę obejmuje ten etap budowy
Najuczciwiej traktuję ten moment jako granicę między „budynek już stoi” a „budynek jest gotowy do domknięcia”. Dom ma wtedy komplet elementów nośnych, ale nadal pozostaje otwarty na warunki atmosferyczne i nie nadaje się jeszcze do prowadzenia większości prac wewnętrznych.
| Element | Zwykle wchodzi w zakres | Dlaczego to ma znaczenie |
|---|---|---|
| Fundamenty i izolacje | Tak | To baza całej konstrukcji i pierwsza ochrona przed wilgocią. |
| Ściany nośne | Tak | One przenoszą obciążenia i budują właściwą bryłę domu. |
| Stropy, podciągi i słupy | Tak | Bez nich nie ma sztywności konstrukcji ani bezpiecznego przenoszenia sił. |
| Kominy | Zazwyczaj tak | Ich wykonanie na tym etapie ułatwia dalsze roboty dachowe i instalacyjne. |
| Więźba i pokrycie dachu | Zwykle tak | Dach chroni konstrukcję i pozwala przejść do kolejnych prac bez ciągłego ryzyka zalania. |
| Schody żelbetowe | Często tak | W domu z piętrem lub poddaszem to ważny element konstrukcyjny, którego nie warto odkładać na później. |
| Ściany działowe | To zależy od projektu i umowy | W części realizacji są w tym etapie, w innych dopiero później, więc trzeba to wpisać w zakres prac. |
| Okna, drzwi i brama garażowa | Nie | To właśnie te elementy zwykle przesuwają budynek do kolejnego etapu. |
W praktyce spotyka się też węższe i szersze rozumienie tego etapu. Dlatego, jeśli ktoś podaje cenę „za surowy”, ja od razu dopytuję, czy chodzi o dach z docelowym pokryciem, czy tylko o więźbę i poszycie, oraz czy wliczono obróbki i orynnowanie. To właśnie tu najczęściej zaczynają się różnice między ofertami, które na papierze wyglądają podobnie.
Ta różnica w definicji prowadzi wprost do kolejnego pytania: czego jeszcze w budynku nie ma i dlaczego to tak mocno wpływa na budżet.
Czego jeszcze nie ma i dlaczego to zmienia budżet
Na tym etapie nie ma jeszcze tego, co większość osób kojarzy z „gotowym domem”: szczelnej stolarki, instalacji, tynków, ocieplenia i wykończenia. To ważne, bo koszt budowy nie zatrzymuje się wtedy nawet na chwilę, tylko dopiero wchodzi w najbardziej kapitałochłonną część.
- Brakuje okien i drzwi zewnętrznych, więc budynek nie jest zabezpieczony jak dom do użytkowania.
- Nie ma zwykle bramy garażowej, jeśli garaż jest częścią bryły.
- Nie wykonano jeszcze instalacji elektrycznej, wodnej, kanalizacyjnej, grzewczej ani wentylacji w docelowym układzie.
- Nie ma tynków, wylewek i elewacji, czyli wszystkiego, co przygotowuje wnętrze i zewnętrze do końcowego wykończenia.
- Nie ma standardu użytkowego, więc mówimy o konstrukcji, a nie o domu gotowym do zamieszkania.
To też tłumaczy, dlaczego ten moment bywa wygodny do zrobienia przerwy sezonowej. Jeśli budżet lub harmonogram wymuszają pauzę, otwarty budynek da się zabezpieczyć stosunkowo prosto. Nie oznacza to jednak, że można go zostawić bez kontroli na dowolnie długo, bo wilgoć technologiczna, wiatr i prowizoryczne zabezpieczenia szybko zaczynają pracować przeciw inwestorowi.
Skoro wiadomo już, czego nie ma w środku, łatwiej porównać ten etap z kolejnymi i zobaczyć, gdzie naprawdę kończy się konstrukcja, a zaczyna dom domknięty.
Jak różni się od stanu zamkniętego i deweloperskiego
Ja zawsze rozdzielam te pojęcia bardzo ostro, bo w rozmowach i ofertach potrafią się mieszać. Najkrócej: etap otwarty to konstrukcja bez stolarki, zamknięty to budynek zabezpieczony od zewnątrz, a deweloperski to już poziom, na którym większość trudnych i brudnych prac jest wykonana.
| Kryterium | Etap otwarty | Stan zamknięty | Stan deweloperski |
|---|---|---|---|
| Szczelność budynku | Brak pełnego zamknięcia | Jest stolarka zewnętrzna i brama | Budynek jest zamknięty i przygotowany do wykończenia |
| Zakres konstrukcji | Pełna bryła z dachem | To samo, ale z domknięciem otworów | To samo, plus przygotowanie do zamieszkania |
| Instalacje | Zwykle jeszcze nie | Często już zaczynają się prace instalacyjne | Powinny być doprowadzone do sensownego etapu roboczego |
| Tynki i wylewki | Nie | Zależnie od umowy | Zwykle tak, w przynajmniej podstawowym zakresie |
| Możliwość mieszkania | Nie | Nie | Nie od razu, ale jest już bardzo blisko |
Ważna rzecz, o której często zapomina się przy zakupie lub wycenie: „deweloperski” nie jest w Polsce pojęciem jednolicie zdefiniowanym. W praktyce trzeba więc czytać zakres prac, a nie ufać samemu hasłu. To samo dotyczy ofert sprzedaży domów w budowie w Warszawie i okolicach - nazwa etapu brzmi znajomo, ale dopiero specyfikacja pokazuje, czy porównujesz rzeczywiście podobne nieruchomości.
Te różnice mają bezpośredni wpływ na pieniądze i tempo prac, więc kolejnym krokiem jest policzenie, ile to zwykle kosztuje i jak długo trwa bez niepotrzebnego upiększania rzeczywistości.
Ile to kosztuje i ile trwa w praktyce
W 2026 roku rozsądniej patrzeć na widełki niż na jedną „prawdziwą” cenę. Zależnie od technologii, bryły, regionu i zakresu umowy koszt dojścia do tego etapu potrafi się wyraźnie różnić, ale dla domu jednorodzinnego jest to zwykle jeden z największych pojedynczych skoków budżetowych na całej budowie.
| Przykład | Orientacyjny koszt | Co najczęściej podbija cenę |
|---|---|---|
| Dom około 100 m² | Około 100 000-180 000 zł | Skomplikowany dach, droższe materiały, trudniejszy dojazd, większy zakres robocizny |
| Dom 120-150 m² | Około 200 000-350 000 zł | Większa bryła, więcej stropów, dodatkowe elementy konstrukcyjne, piwnica lub rozbudowany garaż |
| Udział w całym budżecie budowy | Zwykle około 30-40% | To etap, w którym rosną koszty materiałów i pracy, ale jeszcze nie widać końcowego standardu wnętrz |
Jeśli chodzi o czas, w tradycyjnej technologii murowanej taki etap potrafi zająć od około 2,5 do 4 miesięcy przy domu mniej więcej 150 m². Krócej bywa przy prostszej bryle i jednej dobrze zorganizowanej ekipie, dłużej przy skomplikowanym dachu, przerwach pogodowych albo rozbiciu prac między kilku wykonawców. Ja zawsze patrzę na harmonogram nie jak na obietnicę, tylko jak na plan, który musi wytrzymać realną pogodę, dostępność ludzi i tempo dostaw.
Najbardziej opłaca się więc nie tylko pytać „ile kosztuje”, ale też „co dokładnie obejmuje wycena i co może ją zmienić”, bo właśnie tam kryją się późniejsze niespodzianki.
Najczęstsze błędy, które wychodzą dopiero później
Na tym etapie nie ma miejsca na estetyczne poprawki. Tutaj każdy błąd jest konstrukcyjny, a nie dekoracyjny, więc wraca później jako pęknięcie, zawilgocenie, problem z montażem albo dodatkowy koszt. Z mojego punktu widzenia to najważniejszy moment całej budowy, bo poprawa jest jeszcze możliwa, ale już nigdy nie będzie tania.
- Brak porządnej hydroizolacji pod ścianami prowadzi do podciągania wilgoci i problemów, które później trudno wyciąć bez ingerencji w konstrukcję.
- Krzywe ściany i źle wypionowane narożniki utrudniają dalsze prace i mogą pogorszyć jakość całego wykończenia.
- Sztywne łączenie ścian działowych ze stropem potrafi skończyć się pękaniem tynków i niepotrzebnymi naprawami.
- Pominięcie wieńców, słupków albo właściwego zbrojenia osłabia stabilność konstrukcji i jest szczególnie groźne w domu z poddaszem użytkowym.
- Murowanie lub betonowanie bez zachowania warunków technologicznych w chłodzie albo mrozie obniża trwałość elementów.
- Brak bieżącej kontroli i odbioru robót sprawia, że drobny problem przechodzi niezauważony aż do następnej ekipy.
Ja na każdym takim etapie robię trzy rzeczy: sprawdzam zgodność z projektem, oglądam newralgiczne połączenia i dokumentuję wszystko zdjęciami. To nudne, ale bardzo skuteczne. Kiedy później pojawia się spór z wykonawcą, dobry zapis i kilka zdjęć z właściwego dnia potrafią oszczędzić tygodnie dyskusji.
Jeżeli te rzeczy są dopilnowane, łatwiej przejść do ostatniego kroku: sensownie domknąć budynek i nie zostawić sobie problemów na kolejne miesiące.
Co sprawdzić, zanim przejdziesz do domykania budynku
Gdybym miał wskazać tylko kilka decyzji, które naprawdę mają znaczenie po zakończeniu tego etapu, wybrałbym te poniższe. To nie jest lista „miłych dodatków”, tylko praktyczny zestaw rzeczy, które porządkują kolejną fazę inwestycji.
- Poproś o odbiór częściowy i wpis do dziennika budowy, zanim przejdziesz dalej.
- Sprawdź, czy zakres robót obejmuje wszystko, co faktycznie zrobiono, a nie tylko to, co brzmi dobrze w ofercie.
- Ustal kolejność kolejnych ekip jeszcze przed końcem tej fazy, żeby nie generować przestojów.
- Zaplanuj stolarkę, dachowe detale i przejście do instalacji z wyprzedzeniem, bo terminy potrafią wydłużyć cały harmonogram.
- Jeżeli budowę trzeba przerwać, zabezpiecz otwory, materiały i dostęp na teren budowy tak, jakbyś zostawiał tam drogi sprzęt.
Dla osoby oglądającej dom albo działkę pod budowę najważniejsze jest jedno: nie oceniać inwestycji po samej nazwie etapu, tylko po realnym zakresie wykonanych prac. Właśnie dlatego ten moment jest tak dobrym punktem odniesienia przy porównywaniu ofert, projektów i kosztorysów - szczególnie wtedy, gdy chcesz podjąć decyzję spokojnie, bez płacenia za niejasności.
