Studnia głębinowa na działce - Czy to się opłaca? Sprawdź!

Iwo Urbański .

31 lipca 2026

Okrągła studnia głębinowa z cegły, przykryta metalową pokrywą, otoczona kamykami i zielenią.

Własne ujęcie wody na działce potrafi odblokować całą budowę domu, ale tylko wtedy, gdy jest dobrze zaplanowane. W praktyce studnia głębinowa daje największy sens tam, gdzie liczą się niezależność, przewidywalne koszty i szybkie uruchomienie instalacji przed wprowadzeniem się. Poniżej opisuję, kiedy takie rozwiązanie ma sens, jakie są formalności w Polsce, ile to kosztuje i gdzie inwestorzy najczęściej popełniają kosztowne błędy.

Najpierw sprawdź parametry działki, a dopiero potem zamawiaj odwiert

  • Przy typowym domu jednorodzinnym ujęcie do 30 m i pobór do średnio 5 m3 na dobę zwykle mieści się w prostszych zasadach korzystania z wód.
  • Odległości na działce mają znaczenie: od granicy działki trzeba zachować co najmniej 5 m, a od części instalacji sanitarnych więcej.
  • Kompletne wykonanie z pompą i osprzętem najczęściej zamyka się w widełkach 12 000-25 000 zł, ale głębszy odwiert potrafi podnieść budżet wyraźnie wyżej.
  • Woda z własnego ujęcia nie jest automatycznie zdatna do picia, więc po uruchomieniu trzeba sprawdzić jej parametry.
  • Największe ryzyko to źle dobrane miejsce, zbyt słaby osprzęt i podpisanie umowy bez jasnego zakresu prac.

Kiedy własne ujęcie ma sens na działce budowlanej

Najprościej mówiąc, własna studnia wygrywa wtedy, gdy działka jest słabo podłączona do sieci, przyłącze byłoby drogie albo chcesz uniezależnić dom od jednego dostawcy. Na obrzeżach miast i w gminach podwarszawskich to częsty scenariusz: sieć wodociągowa bywa w zasięgu, ale jej doprowadzenie do domu potrafi kosztować tyle, że odwiert staje się rozsądniejszy.

Z doświadczenia patrzę na trzy rzeczy: odległość od sieci, planowane zużycie wody i układ całej działki. Jeśli dom ma duży ogród, system nawadniania albo ma działać bez przerw jeszcze przed pełnym uzbrojeniem terenu, własne ujęcie daje większą kontrolę. Jeżeli jednak sieć jest blisko, a działka jest mała i prosta w przyłączeniu, czasem lepiej policzyć oba warianty, bo nie zawsze wiercenie będzie tańsze w całym cyklu życia domu.

Kryterium Własne ujęcie Przyłącze do wodociągu
Koszt startowy Zwykle wyższy na początku Często niższy, ale zależy od długości przyłącza
Koszty późniejsze Prąd, serwis, okresowe badania wody Rachunki za wodę i ścieki
Niezależność Wysoka Zależność od sieci
Wygoda przy ogrodzie Bardzo dobra Bywa ograniczona kosztami zużycia

Ta decyzja nie jest więc tylko techniczna. W praktyce wpływa na harmonogram budowy, układ instalacji i późniejszy komfort życia, dlatego przed zamówieniem ekipy warto znać zasady formalne.

Jakie formalności trzeba sprawdzić przed wierceniem

Tu najczęściej pojawia się nieporozumienie. Wodę pobieraną z gruntu traktuje się inaczej niż zwykłe przyłącze do sieci, a punkt wyjścia jest prosty: Wody Polskie wskazują, że pobór wód podziemnych co do zasady wymaga pozwolenia wodnoprawnego, ale wyjątek obejmuje zwykłe korzystanie z wód w ilości średniorocznie nieprzekraczającej 5 m3 na dobę. W praktyce przy domu jednorodzinnym często oznacza to lżejszy tryb, o ile studnia nie przekracza 30 m głębokości i służy własnym potrzebom gospodarstwa domowego.

Ważne jest jednak nie tylko to, ile wody zużywasz. Liczy się też lokalizacja ujęcia względem innych elementów działki. Dla studni przeznaczonej do wody pitnej bez strefy ochronnej przepisy wymagają między innymi:

  • co najmniej 5 m od granicy działki,
  • co najmniej 7,5 m od osi rowu przydrożnego,
  • co najmniej 15 m od budynków inwentarskich i szczelnych urządzeń tego typu,
  • co najmniej 30 m od przewodu rozsączającego kanalizacji indywidualnej z oczyszczonymi ściekami,
  • co najmniej 70 m od nieutwardzonych wybiegów dla zwierząt hodowlanych i od pola filtracyjnego.

Jeśli działka ma być obsługiwana także przez szambo albo przydomową oczyszczalnię, te odległości trzeba sprawdzić jeszcze przed ustawieniem domu na projekcie zagospodarowania terenu. To oszczędza późniejszych przeróbek, a przy odwiertach pod zabudowę domową ma realne znaczenie.

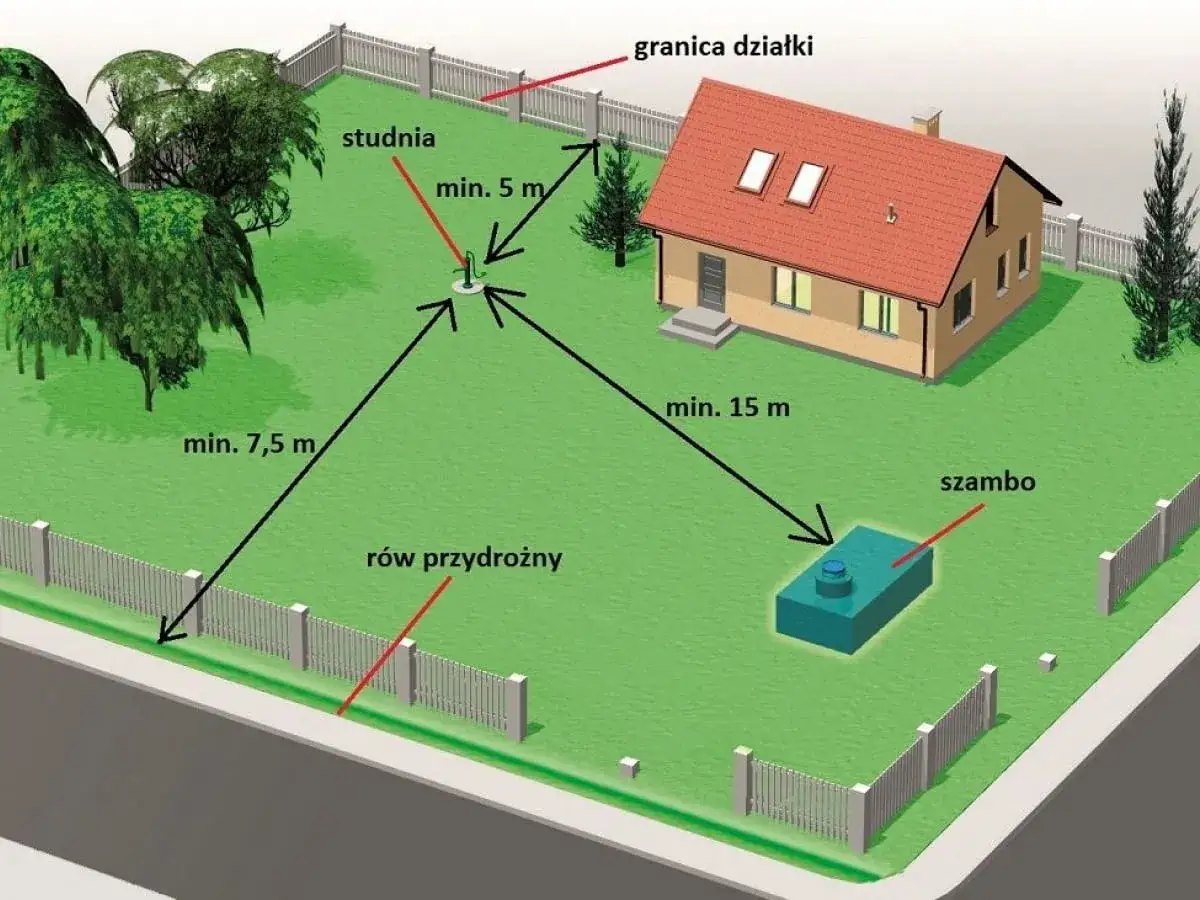

Schemat rozmieszczenia studni głębinowej na działce. Wskazane minimalne odległości od domu, szamba i rowu przydrożnego.

Jak przebiega wykonanie ujęcia od odwiertu do pierwszej wody

Sam odwiert to tylko jeden etap. Dobrze zrobione ujęcie powstaje w kilku krokach i każdy z nich ma znaczenie dla wydajności oraz jakości wody. Hydrogeolog lub wykonawca powinien najpierw ocenić warunki gruntowe, a dopiero potem dobrać średnicę, głębokość i sposób uzbrojenia otworu.

  1. Rozpoznanie terenu - sprawdza się warstwy wodonośne, sąsiednie ujęcia i realną możliwość dojazdu sprzętu.
  2. Wiercenie otworu - w gruncie powstaje pionowy otwór do warstwy wodonośnej.
  3. Montowanie rur osłonowych i filtra - rura osłonowa stabilizuje odwiert, a filtr to odcinek, przez który woda wpływa do studni.
  4. Obsypka żwirowa - płukany żwir wokół strefy filtracyjnej pomaga stabilizować dopływ wody i ogranicza przedostawanie się drobnego materiału.
  5. Próba pompowania i rozruch - test pokazuje wydajność ujęcia, a jednocześnie wypłukuje drobiny po wierceniu.
  6. Dezynfekcja i badanie wody - po uruchomieniu sprawdza się, czy woda nadaje się do dalszego uzdatniania lub bezpośredniego użycia.

W uproszczeniu: im lepiej wykonane rozpoznanie i rozwinięcie studni, tym mniejsze ryzyko zapiaszczenia, spadków wydajności i problemów z pompą. To właśnie ten etap najczęściej odróżnia porządne ujęcie od rozwiązania, które działa tylko przez pierwszy sezon.

Ile to kosztuje i co naprawdę podbija cenę

W 2026 roku najrozsądniej patrzeć na koszt całości, a nie tylko na cenę za metr. Sam odwiert bywa liczony w widełkach około 180-450 zł za metr, ale ostateczna kwota zależy od gruntu, średnicy, głębokości i logistyki dojazdu. Dla domu jednorodzinnego kompletna inwestycja najczęściej zamyka się w przedziale 12 000-25 000 zł, a przy trudniejszych warunkach może dojść do 30 000-35 000 zł i więcej.

Element Typowy zakres kosztów Co najbardziej zmienia cenę
Odwiert i uzbrojenie otworu 180-450 zł/mb Geologia, średnica, głębokość, dojazd sprzętu
Pompa głębinowa 1 500-4 500 zł Wydajność, wysokość podnoszenia, marka
Zbiornik hydroforowy i automatyka 700-3 000 zł Pojemność, osprzęt, sterowanie ciśnieniem
Rury, głowica, armatura, kabel 800-3 000 zł Średnice, materiały, zabezpieczenia przeciwzamarzaniowe
Badanie i dezynfekcja wody 300-1 500 zł Zakres badań i lokalne laboratorium
Formalności, jeśli są wymagane 2 000-6 000 zł Dokumentacja, projekt, decyzje wodnoprawne

Największym kosztem nie jest zwykle sama pompa, tylko niepewna geologia. Jeden dodatkowy metr odwiertu, słabsza warstwa wodonośna albo konieczność głębszego zejścia potrafią zmienić cały budżet bardziej niż lepsza automatyka. Dlatego przy porównywaniu ofert zawsze pytam o pełny zakres prac, a nie tylko o stawkę za metr.

Jak wpasować ujęcie w projekt domu i instalacje

Najlepszy moment na planowanie ujęcia to etap projektu zagospodarowania działki, a nie chwila, gdy ekipa już kończy fundamenty. Wtedy można spokojnie ustawić studnię, budynek, podjazd, zbiornik na ścieki i trasę instalacji tak, żeby nic się nie przecinało w problematyczny sposób. W praktyce oszczędza to później kopania w gotowym ogrodzie i nerwowego szukania miejsca na sprzęt.

  • Zapewnij miejsce dla wiertnicy i dojazd dla ciężkiego auta, bo bez tego wykonanie może się po prostu nie udać.
  • Nie lokuj odwiertu w kolizji z oczyszczalnią, szambem, drenażem ani przyszłym podjazdem.
  • W budynku przewidź miejsce na zbiornik hydroforowy, filtry i automatykę.
  • Zapewnij zasilanie elektryczne oraz łatwy dostęp serwisowy do osprzętu.
  • Jeśli dom ma działać etapami, zostaw możliwość przejścia na wodę z sieci albo rozbudowy układu uzdatniania.

Ja przy takich decyzjach zawsze myślę nie tylko o pierwszym uruchomieniu, ale też o zimie, awarii i serwisie za kilka lat. Dobra lokalizacja i sensowny układ instalacji robią większą różnicę niż efektowny osprzęt kupiony bez planu.

Najczęstsze błędy, które wychodzą po uruchomieniu

Najdroższe poprawki zwykle biorą się z prostych zaniedbań. Inwestorzy skupiają się na samym odwiertu, a pomijają to, co dzieje się po nim. Potem pojawia się mętna woda, zbyt słabe ciśnienie, częste załączanie pompy albo problemy po intensywnych opadach.

  • Za bliska lokalizacja względem sanitariatów - to prosta droga do pogorszenia jakości wody.
  • Brak próbnego pompowania - bez testu nie wiadomo, czy ujęcie ma stabilną wydajność.
  • Źle dobrana pompa - zbyt mocna zużywa więcej prądu i może przeciążać instalację, zbyt słaba nie da wygodnego ciśnienia.
  • Pominięcie badania wody - dopiero po czasie wychodzą żelazo, mangan, bakterie albo zmętnienie.
  • Oszczędzanie na uszczelnieniu i obudowie - woda opadowa potrafi zanieczyścić całe ujęcie.
  • Brak jasnej umowy - wtedy każda dodatkowa czynność staje się dopłatą.

Najważniejszy wniosek jest prosty: nie kupuje się studni po samej cenie odwiertu. Kupuje się działające ujęcie, które ma parametry, zabezpieczenie i serwis, a to już zupełnie inny poziom decyzji. To właśnie prowadzi do ostatniego kroku, czyli sprawdzenia wykonawcy przed podpisaniem umowy.

Co sprawdzam, zanim podpiszę umowę na odwiert

Przy wyborze firmy nie patrzę tylko na obietnicę „szybkiego terminu”. Sprawdzam przede wszystkim, czy wykonawca potrafi odpowiedzialnie opisać cały proces i nie unika pytań o ryzyka. To zazwyczaj lepszy test niż sama liczba opinii w internecie.

  • Czy oferta obejmuje odwiert, rury osłonowe, filtr, obsypkę, próbne pompowanie i uruchomienie.
  • Czy wykonawca podaje, co się dzieje, jeśli warstwa wodonośna okaże się słabsza niż zakładano.
  • Czy w umowie są jasno opisane dojazd, czas realizacji i odtworzenie terenu po pracach.
  • Czy otrzymasz dokumentację techniczną i parametry zamontowanej pompy.
  • Czy firma bierze odpowiedzialność za szczelność i poprawne zabezpieczenie głowicy studni.
  • Czy dostaniesz sensowną gwarancję i warunki serwisu, a nie tylko ogólne zapewnienia.

Dobrze zaplanowane ujęcie wody staje się częścią całego projektu domu, a nie jego problemem pobocznym. Jeśli od początku połączysz kwestie formalne, geologię, instalacje i budżet, zyskasz rozwiązanie, które po prostu działa i nie zaskakuje kosztami po pierwszym sezonie użytkowania.

FAQ - Najczęstsze pytania

Własne ujęcie wody jest opłacalne, gdy działka jest słabo podłączona do sieci wodociągowej, przyłącze byłoby drogie, lub gdy zależy Ci na niezależności i kontroli nad zużyciem wody, np. do nawadniania dużego ogrodu. Często to tańsza opcja niż drogie podłączenie do sieci.
Dla typowego domu jednorodzinnego, przy poborze do 5 m³ wody na dobę i głębokości do 30 m, zazwyczaj wystarczy zgłoszenie. Ważne są jednak odległości od granic działki (min. 5 m) i innych elementów sanitarnych, które należy sprawdzić przed rozpoczęciem prac.
Całkowity koszt studni głębinowej dla domu jednorodzinnego mieści się zazwyczaj w przedziale 12 000-25 000 zł. Cena zależy od głębokości odwiertu (180-450 zł/mb), geologii, rodzaju pompy (1 500-4 500 zł) oraz pozostałego osprzętu i automatyki.
Najczęstsze błędy to zła lokalizacja (np. blisko szamba), brak próbnego pompowania, źle dobrana pompa, pominięcie badania wody oraz oszczędzanie na uszczelnieniu. Te zaniedbania prowadzą do problemów z jakością wody, wydajnością lub awariami.
Upewnij się, że oferta obejmuje pełen zakres prac (odwiert, rury, filtr, pompę, uruchomienie). Sprawdź, co wykonawca przewiduje w przypadku słabszej warstwy wodonośnej, czy umowa jasno określa warunki, dokumentację techniczną, gwarancję i serwis.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

studnia glebinowa studnia głębinowa na działce koszty studnia głębinowa formalności studnia głębinowa kiedy warto studnia głębinowa błędy
Autor Iwo Urbański
Iwo Urbański
Nazywam się Iwo Urbański i od 12 lat zajmuję się rynkiem nieruchomości. Moja przygoda z tą dziedziną zaczęła się z fascynacji sposobem, w jaki nieruchomości kształtują nasze życie i otoczenie. Uwielbiam analizować trendy, a także pomagać innym zrozumieć złożoność tego rynku. Specjalizuję się w tematach związanych z inwestycjami oraz zakupem i sprzedażą nieruchomości, starając się w przystępny sposób wyjaśniać trudne zagadnienia. Pracując, zawsze kieruję się rzetelnością i dokładnością. Dokładam starań, aby moje teksty były nie tylko aktualne, ale także zrozumiałe dla każdego, kto poszukuje informacji na temat nieruchomości. Zbieram i porównuję dane, dbając o to, by dostarczać wartościowe treści, które pomogą moim czytelnikom podejmować świadome decyzje.
Komentarze (0)
Dodaj komentarz
