Woda przy fundamentach nie jest drobiazgiem estetycznym. Jeśli grunt długo trzyma wilgoć, a odprowadzenie deszczówki jest rozwiązane przypadkowo, szybko pojawiają się zawilgocenia, odspajanie izolacji i kłopotliwa piwnica. Taki system, często nazywany drenażem opaskowym, ma zebrać nadmiar wody z pasa wokół budynku i odprowadzić ją tam, gdzie nie wróci pod ścianę. W tym artykule pokazuję, kiedy ma sens, z czego się składa, jak powinien być ułożony i ile realnie kosztuje.
Najważniejsze rzeczy, które warto wiedzieć o odwodnieniu fundamentów
- Najlepiej sprawdza się w gruntach słabo przepuszczalnych, przy piwnicy i tam, gdzie woda po deszczu długo stoi przy ścianach.
- Nie zastępuje hydroizolacji - odciąża fundament, ale nie uszczelnia go sam z siebie.
- Poprawny spadek rur to zwykle około 0,5%, a studzienki kontrolne warto dać w narożnikach.
- Typowy układ opiera się na rurach perforowanych, geowłókninie, żwirze filtracyjnym i odbiorniku wody.
- Koszt kompletnej realizacji dla domu jednorodzinnego najczęściej mieści się w widełkach 80-150 zł za metr bieżący.
- Serwis nie jest skomplikowany, ale bez corocznej kontroli studzienek system szybko traci skuteczność.
Kiedy taki układ ma sens, a kiedy nie rozwiąże problemu
Najczęściej patrzę na ten temat przez pryzmat gruntu i sposobu odprowadzania deszczu z działki. Jeśli teren ma glinę, piaski gliniaste, skarpę albo wodę, która po opadzie długo trzyma się przy ścianach, odwodnienie przy fundamentach bywa bardzo rozsądnym ruchem. Na działkach w Warszawie i okolicach to szczególnie częsty scenariusz: nie zawsze chodzi o stałe podtopienia, często o sezonowe zawilgocenie, które wraca po każdej większej ulewie.
| Sytuacja | Co zwykle oznacza | Wniosek |
|---|---|---|
| Gliny, iły, piaski gliniaste | Woda wsiąka wolno i długo utrzymuje się przy budynku | Układ odwodnienia zwykle ma sens |
| Piaski i żwiry | Grunt sam odprowadza wodę dużo szybciej | Często wystarcza dobra opaska terenu i poprawne rynny |
| Wysoki, napierający poziom wód gruntowych | Woda działa pod ciśnieniem i napiera na ściany | Sam układ rur nie wystarczy, potrzebna jest mocniejsza ochrona ścian |
| Budynek z piwnicą | Większa wrażliwość na wilgoć i podciekanie | System warto przewidzieć już na etapie projektu |
W poradnikach ARCHON+ zwraca się uwagę, że w gruntach słabo przepuszczalnych taki układ ma największy sens, a na piaskach i żwirach bywa po prostu zbędny. Ja patrzę na to podobnie: nie kopię rowu wokół domu „na wszelki wypadek”, tylko wtedy, gdy warunki rzeczywiście tego wymagają. Skoro już wiesz, kiedy taki układ ma sens, przejdźmy do tego, z czego powinien być zbudowany.

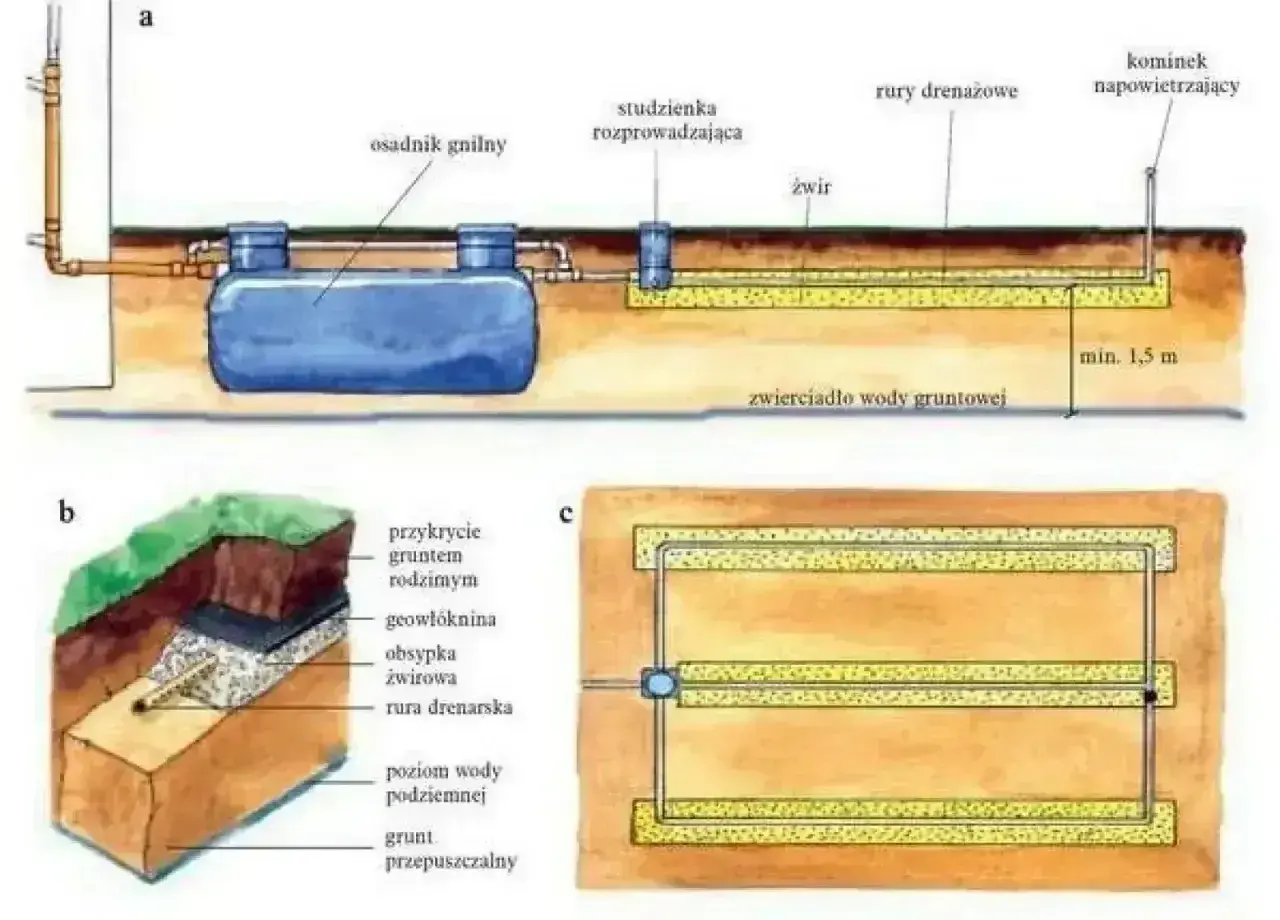

Z czego składa się poprawny układ przy fundamentach
Ja zawsze zaczynam od pytania, gdzie ta woda ma pójść. Bez odbiornika nawet najlepszy system staje się tylko linią zbierającą wodę, a nie rozwiązaniem problemu. Dlatego w dobrze zaplanowanym układzie liczy się nie jeden element, ale cały zestaw współpracujących części.
- Rury perforowane - najczęściej o średnicy 100 mm w domach jednorodzinnych; zbierają wodę z pasa przyfundamentowego.
- Geowłóknina - oddziela żwir od gruntu i spowalnia zamulanie całego układu.
- Żwir płukany - tworzy warstwę filtracyjną; ważne, by był czysty i bez domieszki gliny.
- Studzienki rewizyjne - umieszcza się je w narożnikach lub na załamaniach trasy, żeby dało się system przepłukać i skontrolować.
- Studzienka zbiorcza - trafia w najniższy punkt układu i kieruje wodę do odbiornika.
- Izolacja ściany - nadal musi być wykonana osobno, bo odwodnienie odciąża fundament, ale go nie uszczelnia.
W praktyce dobrze działa układ prosty, a nie wymyślny: rura, filtr, studzienka, odbiornik. Im więcej przypadkowych skrótów i zamian materiałowych, tym większa szansa, że po kilku sezonach wszystko zacznie się zamulać. Dopiero taki zestaw elementów tworzy układ, który naprawdę odciąża ściany. Następny krok to sposób ułożenia całości w gruncie.

Jak wygląda prawidłowy układ rur, spadków i studzienek
Według poradnika ARCHON+ rury prowadzi się zwykle w połowie wysokości ławy fundamentowej, ze spadkiem około 0,5%, czyli mniej więcej 5 cm na 10 m. W praktyce spotyka się też warianty 0,3-1%, ale nie traktowałbym tego jako zakresu do dowolnego wyboru - spadek musi wynikać z projektu i realnego układu terenu.
- Wyznacz trasę i odbiornik. Najpierw trzeba wiedzieć, gdzie woda ma trafić, a dopiero potem kopać. Jeśli nie ma sensownego odpływu, lepiej zatrzymać się na etapie projektu.
- Wykop bez podkopywania ławy. Rów prowadzi się tak, by nie osłabić fundamentu. To jeden z tych momentów, w których oszczędność koparki może się źle skończyć.
- Ułóż warstwę filtracyjną. Czysty żwir tworzy strefę, przez którą woda może spokojnie dotrzeć do rury.
- Dodaj geowłókninę. Jej zadaniem jest odcięcie drobnych frakcji gruntu od żwiru i rur. Bez tego układ szybciej się zamula.
- Zadbaj o studzienki. Na narożnikach i załamaniach trasy daj studzienki rewizyjne, a w najniższym punkcie zbiorczą.
- Sprawdź geometrię przed zasypaniem. Jeden garb na rurze potrafi z czasem zrobić z tego miejsca kieszeń na muł.
W praktyce najwięcej daje nie „mocniejsza” rura, tylko konsekwencja w detalu: równy spadek, czysty filtr i sensowny odpływ. Kiedy te parametry są ustawione poprawnie, pozostaje kwestia pieniędzy i zakresu robót.
Ile to kosztuje i co najbardziej podbija cenę
Jak podaje Onninen, kompletna realizacja dla domu jednorodzinnego zwykle mieści się w widełkach 80-150 zł za metr bieżący. Przy obwodzie rzędu 40 m daje to mniej więcej 9 000-14 000 zł, choć przy trudnym gruncie, dużej głębokości wykopu albo słabym dojeździe kwota potrafi wzrosnąć szybciej, niż inwestor zakłada na początku.
| Element | Orientacyjny koszt | Co wpływa na cenę |
|---|---|---|
| Rura 100 mm | 5-8 zł/mb bez otuliny, 8-12 zł/mb w otulinie | Średnica, materiał, filtr |
| Studzienka rewizyjna | 150-400 zł/szt. | Wysokość, średnica, producent |
| Geowłóknina | 3-5 zł/m² | Gramatura i rodzaj włókna |
| Żwir filtracyjny | 40-60 zł/tona | Frakcja, płukanie, transport |
| Robocizna | Najczęściej największa część budżetu | Głębokość, grunt, dostęp do działki |
Najmocniej podbijają cenę trzy rzeczy: głęboki wykop, trudny grunt i konieczność wykonywania układu wokół już istniejącego domu. Przy nowym budynku łatwiej prowadzić rury blisko fundamentu, przy modernizacji często trzeba iść dalej od ściany i robić więcej prac ziemnych. Cena mówi jednak tylko część prawdy, bo najwięcej psują błędy wykonawcze. Właśnie one decydują, czy instalacja będzie działać po kilku sezonach.
Najczęstsze błędy wykonawcze, które psują efekt
- Brak realnego odbiornika wody. Jeśli nie ma gdzie odprowadzić zebranej wody, system tylko ją zbiera i magazynuje w złym miejscu.
- Za mały albo nierówny spadek. To prosty przepis na zastoiny, osad i późniejsze zamulenie.
- Zasypanie wykopu gruntem z gliną. Taki materiał szybko ogranicza przepływ i psuje filtrację.
- Brak geowłókniny lub przypadkowa tkanina ogrodowa. To nie jest ten sam materiał, a różnica w przepuszczalności bywa krytyczna.
- Pomijanie studzienek kontrolnych. Bez nich nie da się sensownie przepłukać i sprawdzić układu.
- Mylenie odwodnienia z hydroizolacją. Odciążenie fundamentu to nie to samo co jego uszczelnienie.
- Podkopywanie ławy fundamentowej. W tym miejscu oszczędność wykonawcza może być po prostu niebezpieczna.
Jeśli mam wskazać jeden błąd, który powtarza się najczęściej, to jest nim wiara, że „same rury załatwią sprawę”. Nie załatwią, jeśli ściana nie ma dobrej izolacji, a woda nie ma gdzie odpłynąć. Po wykonaniu systemu liczy się już nie tylko montaż, ale też zwykła, regularna kontrola.
Jak o niego dbać po zakończeniu robót
Ten układ nie jest bezobsługowy, ale też nie wymaga skomplikowanej pielęgnacji. W praktyce wystarczy raz w roku zajrzeć do studzienek, sprawdzić, czy nie ma osadu albo liści, a po większych opadach ocenić, czy woda znika tak, jak powinna. Co 3-5 lat warto przepłukać rury, zwłaszcza jeśli działka leży na gruncie drobnoziarnistym.
- Raz do roku kontrola studzienek rewizyjnych i poziomu osadu.
- Po intensywnych opadach szybka ocena odpływu i ewentualnych zastoin.
- Co kilka lat płukanie rur przez studzienki, zanim osad zacznie ograniczać przepływ.
- Na bieżąco usuwanie liści i zanieczyszczeń z elementów dostępnych z góry.
To właśnie serwis odróżnia instalację, która pracuje kilkanaście lat, od tej, która po kilku sezonach zaczyna sprawiać problemy. Na koniec zostawiam kilka decyzji, które warto domknąć przed podpisaniem umowy.
Co sprawdzić przed zleceniem prac, żeby nie poprawiać ich po pierwszej zimie
Jeśli drenaż opaskowy ma działać długo, najważniejsza jest nie sama lista materiałów, ale spójność całego układu: grunt, izolacja, spadki, odbiornik i dostęp do konserwacji. Zanim zlecisz roboty, poproś o prosty szkic trasy, sposób odprowadzenia wody i informację, jak wykonawca rozwiąże narożniki oraz punkt zbiorczy. Bez tego łatwo kupić „instalację”, która wygląda dobrze na papierze, ale nie radzi sobie w realnym gruncie.
- Sprawdź badanie gruntu albo przynajmniej opinię o poziomie wód na działce.
- Ustal odbiornik wody jeszcze przed rozpoczęciem robót.
- Poproś o opis warstw i średnicę rur, nie tylko o cenę za metr.
- Dopilnuj dostępu do studzienek po zasypaniu i wykonaniu opaski wokół domu.
- Wymagaj odbioru technicznego z informacją, gdzie przebiegają elementy ukryte pod ziemią.
W dobrze zaprojektowanym domu odwodnienie fundamentów nie jest dodatkiem „na wszelki wypadek”, tylko częścią rozsądnej ochrony budynku. Jeśli połączysz je z poprawną izolacją i sensownym odprowadzeniem deszczówki, zyskujesz spokój na lata, a nie tylko krótką poprawę po pierwszej ulewie.
